Part 2 拆解了 Agent 系統的外層執行骨架:

  • Direct
  • Pipeline
  • Router
  • State Machine
  • DAG

這些結構描述工作可以如何在系統中移動,卻沒有完全決定某一個節點內部應該做什麼。

假設 State Machine 進入 RESEARCH,這個節點仍可能需要判斷:

  • 搜尋官方文件
  • 查詢內部資料
  • 改寫失敗的查詢
  • 檢查 API 回應
  • 要求使用者補充資訊
  • 判斷證據已經足夠並停止
  • 因無法安全完成而升級處理

這就是決策與規劃層。

核心問題是:

下一個行動應該有多少部分由程式預先決定、事前規劃、執行中修正,或由正式程序模型選出?

本文比較五種實用方法:

  1. 固定決策邏輯
  2. 有界 ReAct
  3. Plan-and-Execute
  4. Adaptive Planning 與 Replanning
  5. Hierarchical Decomposition,以及正式的 HTN Planning

另外也會把兩個常被混進同一張清單的概念拆開:

  • Goal 定義想達成的結果。
  • Policy 限制哪些行動可以執行。

Goal 與 Policy 會影響每一種策略,但它們不是與 ReAct、Plan-and-Execute 並列的規劃演算法。

執行骨架與決策策略是不同層

外層 State Machine 可以定義:

START
  -> PLAN
  -> RESEARCH
  -> VERIFY
  -> ANSWER
  -> END

進入 RESEARCH 後,系統仍可採用不同方式。

固定邏輯

搜尋官方來源
  -> 抽取必要欄位
  -> 回傳結構化結果

下一步由應用程式決定。

有界 ReAct

讀取目標與當前狀態
  -> 選擇允許的行動
  -> 執行工具
  -> 讀取正規化 Observation
  -> 更新進度
  -> 再次選擇或停止

下一個行動取決於最新 Observation,但只能在明確限制內選擇。

Plan-and-Execute

建立結構化計畫
  -> 選擇當前 Step
  -> 執行 Step
  -> 保存結果
  -> 繼續、局部修復或 Replan

系統先建立全局計畫,再處理各個 Step。

這些策略可以同時存在於同一套外層 Workflow。State Machine 可以先呼叫 Planner,再讓有界 ReAct Executor 執行單一步驟,最後由 Verifier 決定是否允許下一次狀態轉移。

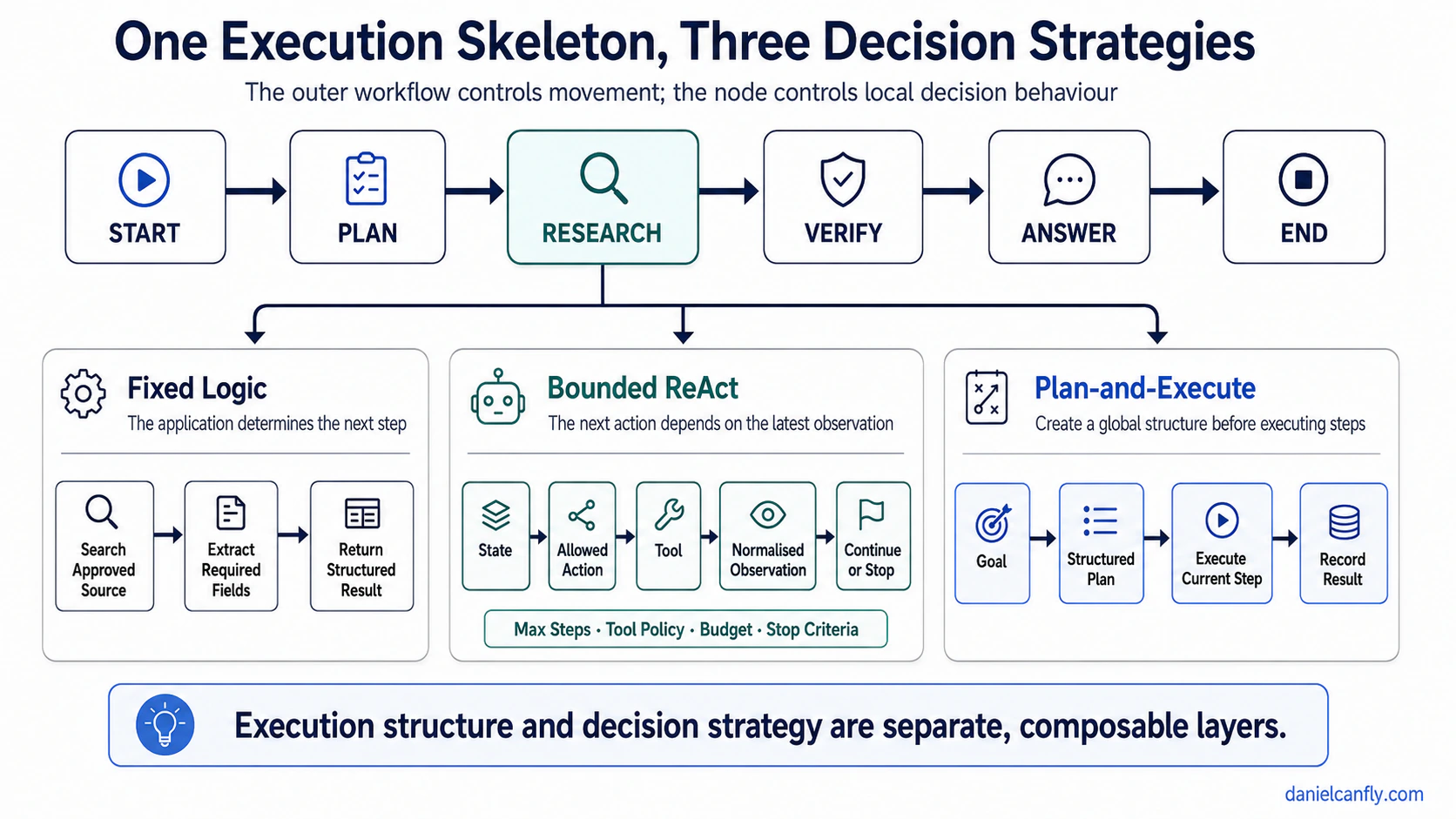

Figure 3-1 — One Execution Skeleton with Three Decision Strategies

Figure 3-1|One Execution Skeleton with Three Decision Strategies
外層 State Machine 同一個 RESEARCH 節點可以依需求切換 Fixed Logic、有界 ReAct 或 Plan-and-Execute 三種決策策略。

更精確的規劃層地圖

關注點主要問題常見機制
固定決策邏輯下一步是否早已知道?Rule、應用程式碼、Fixed Workflow
反應式行動選擇下一個動作是否依賴最新 Observation?有界 ReAct 或其他 Closed-loop Policy
顯式規劃是否應在執行前先拆解任務?Plan-and-Execute
Replanning新證據是否讓剩餘計畫失效?由 Trigger 啟動的 Adaptive Planning
層級化拆解Goal 是否包含多層 Subgoal?Hierarchical Planner
正式程序拆解是否存在可重用的 Domain Decomposition Model?HTN Planner
計畫驗證提出的 Plan 是否可行、可接受?Verifier、Simulator、Solver、Policy Check
治理哪些行動可執行,成本上限是多少?Policy Layer、Budget、Approval、Audit

這張地圖刻意保留不同層級,避免把所有名字都誤認成完整的 Agent Architecture。

固定決策邏輯:已知的工作應保持確定性

固定決策邏輯代表應用程式已經知道下一步:

Classify
  -> Retrieve
  -> Generate
  -> Verify

模型可以在某個 Step 內工作,但不能自由重畫整套流程。

適合情境

  • 文件 Ingestion
  • 固定抽取與轉換
  • 穩定的 RAG 流程
  • 已知的審批程序
  • 確定性驗證
  • 有既定規則的 Compliance 操作
  • 每個 Request 都需要相同流程的任務

優點

  • 成本與延遲可預測
  • 測試直接
  • 權限明確
  • 執行容易重現
  • 錯誤來源容易定位
  • 不容易陷入 Loop

限制

遇到應用程式沒有建模的情況時,固定流程無法自行反應。

若官方頁面失效,系統必須預先定義:

  • 切換到其他允許來源
  • 將欄位標為 unavailable
  • 要求提供憑證
  • 以 Typed Failure 結束
  • 升級給人員處理

Fixed Logic 並不是不成熟。它常常是 Production Agent 最正確的外層邊界。只有在預定規則真的不足時,才需要加入自主性。

ReAct:根據最新 Observation 選擇下一個行動

原始 ReAct 方法讓 Reasoning Trace、Task-specific Action 與 Observation 交錯出現。以工程角度來看,最有用的核心是 Closed Loop:

Current Goal and State
  -> Choose Action
  -> Act in Environment
  -> Receive Observation
  -> Update Next Decision

ReAct 本身不要求特定 Workflow Engine 或 Node Boundary。到了正式環境,團隊通常會把 ReAct-style Loop 放進有界 Executor Node,避免局部工具選擇控制整套應用程式。

適合情境

  • 網頁與文件研究
  • Debug
  • Browser 操作
  • API 探索
  • File-system 調查
  • 操作陌生介面
  • 必須先看到結果,才能知道下一個有效行動的任務

範例

目標是確認某產品目前的 Billing Rule:

Action:
開啟官方 Pricing Page

Observation:
只顯示 Annual Price

Action:
開啟官方 Billing Documentation

Observation:
只有部分 Plan 支援 Monthly Billing

Action:
檢查官方 FAQ 的 Plan-level Exception

價值在於根據 Observation 修正方向,而不是事前硬列出所有 URL。

ReAct 是局部適應,不等於全局可靠

原始 Action-Observation Loop 不會自動提供:

  • 可量測的進度定義
  • 可靠的完成條件
  • Permission Enforcement
  • 成本控制
  • 重複行動偵測
  • Durable State
  • 中斷恢復
  • 證據品質
  • 最終結果驗收

這些能力屬於 ReAct 外層的 Production Architecture。

ReAct 為什麼會一直做事卻沒有進度

典型失敗看似忙碌,實際重複相同狀態:

Search Query A
  -> 證據不足
Search Query B
  -> 證據不足
再次 Search Query A
  -> 開啟先前已排除的頁面
再次 Search Query B

常見原因如下。

沒有 Progress Model

Executor 只知道要繼續,卻不知道哪些 Requirement 尚未完成。

Observation 沒有結構化

工具輸出直接變成 Context 裡的長文字,沒有抽取:

  • Source Identity
  • Relevant Facts
  • Unresolved Questions
  • Conflict
  • Failure Reason
  • Suggested Next Action

沒有 Duplicate Detection

Runtime 無法辨識重複的:

  • Query
  • URL
  • Tool Call
  • Parameter
  • Error Condition
  • 只是換句話說的等價行動

Completion Criteria 太模糊

「繼續研究,直到資料足夠」無法驗證。

更好的條件是:

Complete when:
- 每個必要比較欄位都有資料或明確標為 unavailable
- 每個事實都有允許的來源
- 所有重大衝突都已記錄
- 不再存在 Critical Verifier Failure

Tool Freedom 過大

大量 Tool 沒有 Permission、Cost、Priority 或 Call Limit,只會產生探索雜訊。

Production ReAct 需要明確契約

有界 Executor 應收到:

  • 當前 Step Objective
  • Allowed Tools
  • Available Inputs
  • Completion Criteria
  • Prohibited Actions
  • Remaining Budget
  • Maximum Actions
  • Current Progress State
  • Escalation Policy

每個 Tool 應回傳結構化 Observation,而不是任意文字。

例如:

{
  "tool": "official_docs_search",
  "status": "success",
  "source": "https://example.com/docs",
  "facts": [
    {"field": "monthly_billing", "value": "selected_plans_only"}
  ],
  "unresolved": ["which plans support monthly billing"],
  "retryable": false
}

每次 Observation 後,Loop 應判斷三種結果:

  1. complete:Step Contract 已滿足
  2. continue:有理由執行另一個允許行動
  3. escalate:在權限或 Budget 內無法完成

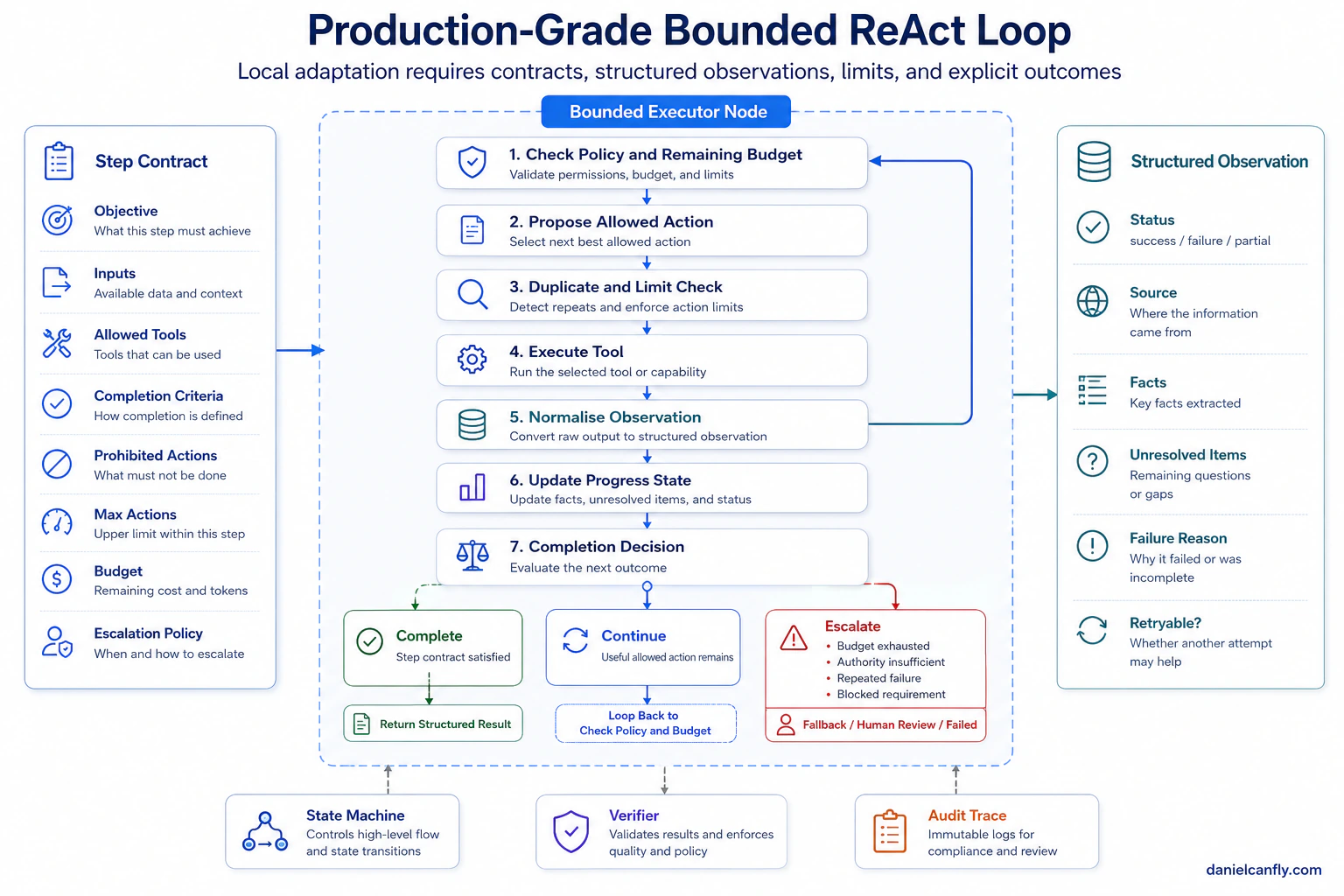

Figure 3-2 — Production ReAct Loop with Explicit Step Contract

Figure 3-2|Production ReAct Loop with Explicit Step Contract
有界 Executor 必須收到 Step Objective、Allowed Tools、Completion Criteria、Budget 與 Escalation Policy;每次 Observation 後判斷 complete、continue 或 escalate。

Plan-and-Execute:先建立全局結構,再開始行動

Plan-and-Execute 比較適合被視為一整類工程模式,而不是只有一個權威、唯一實作的演算法。

它的核心節奏是:

Goal
  -> Produce Explicit Plan
  -> Execute Plan Steps
  -> Integrate Results

相關研究以不同方式分開規劃與工具 Observation。Plan-and-Solve Prompting 先拆解再解決 Subtask;ReWOO 則把 Planner-like Reasoning、取得工具證據的 Worker,以及整合結果的 Solver 分開。這些方法彼此相關,但不應被描述成完全相同的 Architecture。

適合情境

  • 長篇研究
  • 多文件審查
  • Migration Planning
  • 大型程式碼改動
  • 市場分析
  • 有大量 Requirement 的專案工作
  • 有順序或 Dependency Constraint 的任務
  • 必須公開進度的任務

優點

全局覆蓋

Planner 可以在執行前列出所有必要面向。

進度可追蹤

系統可以區分:

  • pending
  • ready
  • running
  • blocked
  • completed
  • failed
  • skipped

分工清楚

獨立 Step 可交給不同 Tool、Worker 或 DAG Branch。

容易規劃整合

每個 Step 的 Expected Output 可以事先設計成適合 Final Synthesis 的格式。

核心弱點

外觀完整的 Plan 仍可能不可行、遺漏 Requirement,或建立在錯誤 Premise 上。

如果 Planner 沒有讀取真實輸入而直接猜測,Executor 可能非常有效率地完成錯誤任務。因此,產生 Plan 不能取代資料取得、Constraint Check 與 Verification。

Plan 必須可執行,而不是儀式性清單

以下不是可執行 Plan:

1. 研究主題
2. 分析資訊
3. 撰寫答案

它只是把任務換句話說。

Production Step 應包含:

欄位用途
Step ID穩定識別碼
Objective這個 Step 必須達成的結果
Inputs必要 State 與 Artefact
Dependencies必須先完成的 Step
Allowed ToolsExecutor 可用能力
Expected Output應產生的結構化結果
Completion Criteria可觀測的驗收條件
Failure PolicyRetry、Fallback、Block、Replan 或 Stop
Budget時間、Token、Call 或成本
Status當前生命週期狀態
Provenance Requirements結果必須攜帶的證據

例如:

Step ID:
S3

Objective:
收集每個候選產品的官方價格

Dependencies:
S1 評估標準完成
S2 候選清單核准

Allowed Tools:
Official Web Search
Browser

Expected Output:
含 Source URL 與 Access Date 的結構化 Pricing Table

Completion Criteria:
每個候選都有已公開價格
或明確的 unavailable / undisclosed 狀態

Failure Policy:
先查 Official Pricing Page
再查 Official Documentation
再查 Official Announcement
仍無資料時標為 unavailable

Budget:
6 Tool Calls
8 Minutes

這樣 Executor 才得到有界任務,Verifier 也有驗收契約。

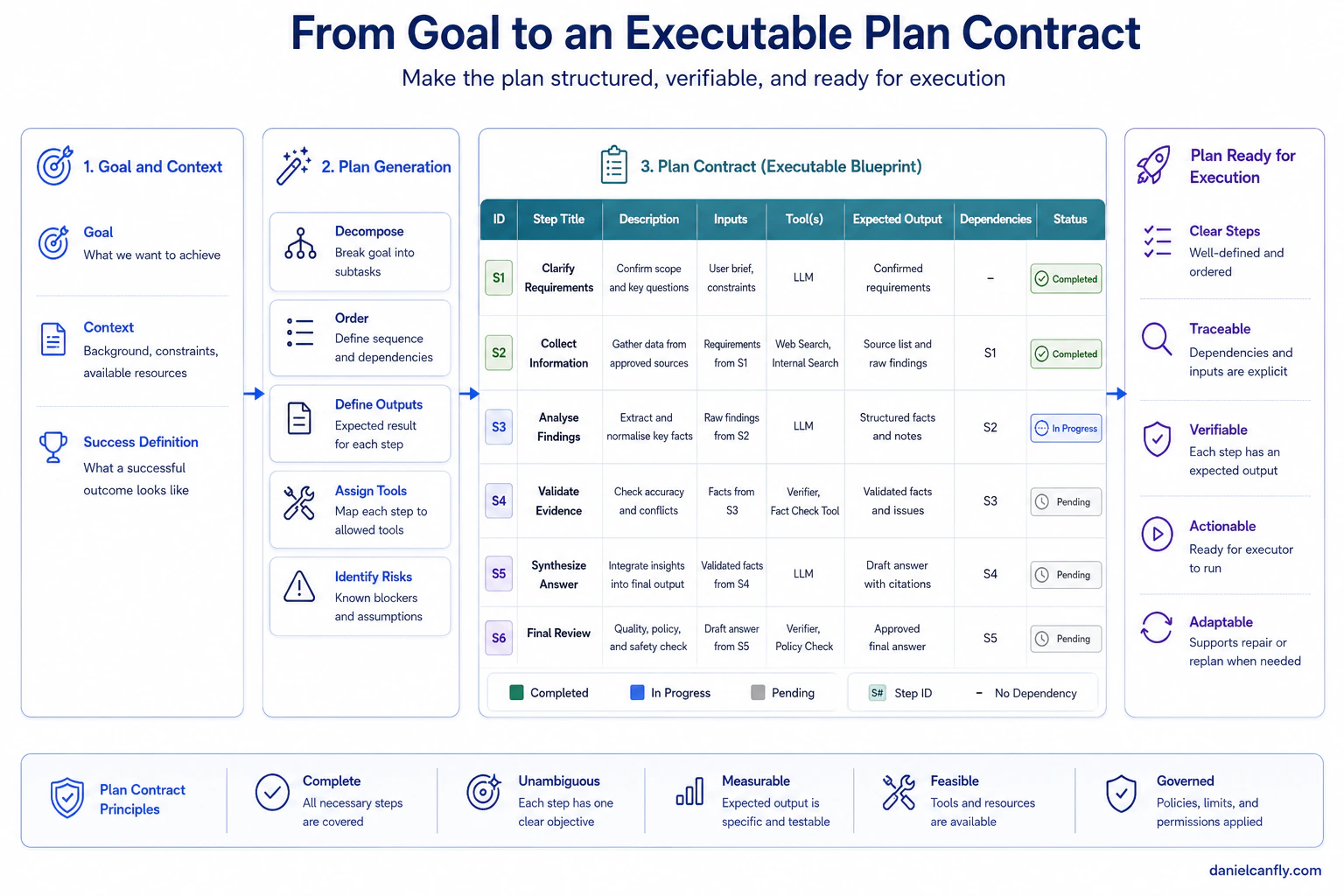

Figure 3-3 — Executable Plan Contract

Figure 3-3|Executable Plan Contract
Plan Step 不能只是任務名稱,必須包含 Objective、Dependencies、Allowed Tools、Expected Output、Completion Criteria、Failure Policy 與 Budget。

Plan Validation:Plan 是提案,不是證明

語言模型可以產生看似合理,實際違反 Precondition、遺漏 Required Effect,或使用環境中不存在 Action 的 Plan。

驗證強度應與任務風險匹配。

Natural-language Review

適合低風險工作,主要檢查 Requirement 遺漏與順序問題。

Deterministic Check

檢查:

  • Required Field
  • Dependency Reference
  • Step Dependency 是否無環
  • Permitted Tool
  • Budget Total
  • Known Precondition
  • Output Schema

Simulation 或 Dry Run

在不可逆操作前,以 Environment Model 測試 Plan。

External Planner 或 Solver

如果 Domain 有正式 Action、Precondition、Effect 與 Constraint,Classical Planner 或 Solver 能提供比自由文字生成更強的保證。例如 LLM+P 先把自然語言問題轉成 Planning Representation,再把 Plan Search 交給 Classical Planner。

這不代表每個商業 Workflow 都需要 PDDL。真正的重點是:流暢的 Plan 不等於有效的 Plan。

Adaptive Planning:現實改變時,修正剩餘計畫

Static Plan 假設 Premise 持續成立。Adaptive Planner 會檢查 Execution Feedback,並在重大假設失效時修改剩餘工作。

Create Plan
  -> Execute One Step
  -> Inspect Result
  -> Is Remaining Plan Still Valid?
       yes -> continue
       no  -> local repair or revised plan

Adaptive Planning 不應代表每個 Step 後都重寫整份 Plan。它需要明確 Trigger 與有界 Authority。

合理的 Replan Trigger

  • Critical Premise 為假
  • Required Data 不可取得
  • Dependency 改變
  • 使用者 Goal 或 Constraint 改變
  • Verifier 拒絕結果
  • Tool 或 Capability 不可用
  • Remaining Budget 無法支撐原 Plan
  • 多次 Local Repair 失敗
  • 發現新的高優先風險

Local Repair 與 Global Replan

以下情況使用 Local Repair

  • Objective 仍然正確
  • 只有一個 Step 的實作失敗
  • Approved Fallback 仍可滿足同一契約
  • Dependency 與後續 Step 不變

以下情況才使用 Replanning

  • 一個 Premise 同時影響多個 Step
  • 原本的 Decomposition 已失效
  • Deliverable 或 Constraint 改變
  • 後續 Dependency 必須重寫
  • 出現新的 Approval 或 Policy Boundary

保存仍有效的已完成工作

Revised Plan 不應默默丟棄仍然正確的結果。

例如:

Plan v1

Completed:
S1 定義評估標準
S2 選擇候選 Framework

Blocked:
S3 收集官方定價

Replan 後:

Plan v2

Preserved:
S1 定義評估標準
S2 選擇候選 Framework

Revised:
S3A 搜尋官方文件
S3B 搜尋官方公告
S3C 明確標記未公開定價

Unchanged:
S4 比較架構
S5 產生建議

Versioning Requirement

應保存:

  • Immutable Original Goal
  • Current Plan Version
  • Previous Plan Version
  • Replan Trigger
  • Plan Diff
  • Preserved Steps
  • Invalidated Steps
  • New Dependencies
  • Replan Count
  • Verifier Decision
  • 批准修改的 Actor 或 Model

AdaPlanner 等研究展示了根據 Feedback 修正 Plan 的方法;正式環境則需要再加上 Plan Version、Limit 與 Auditability,避免 Replanning 本身成為失控 Loop。

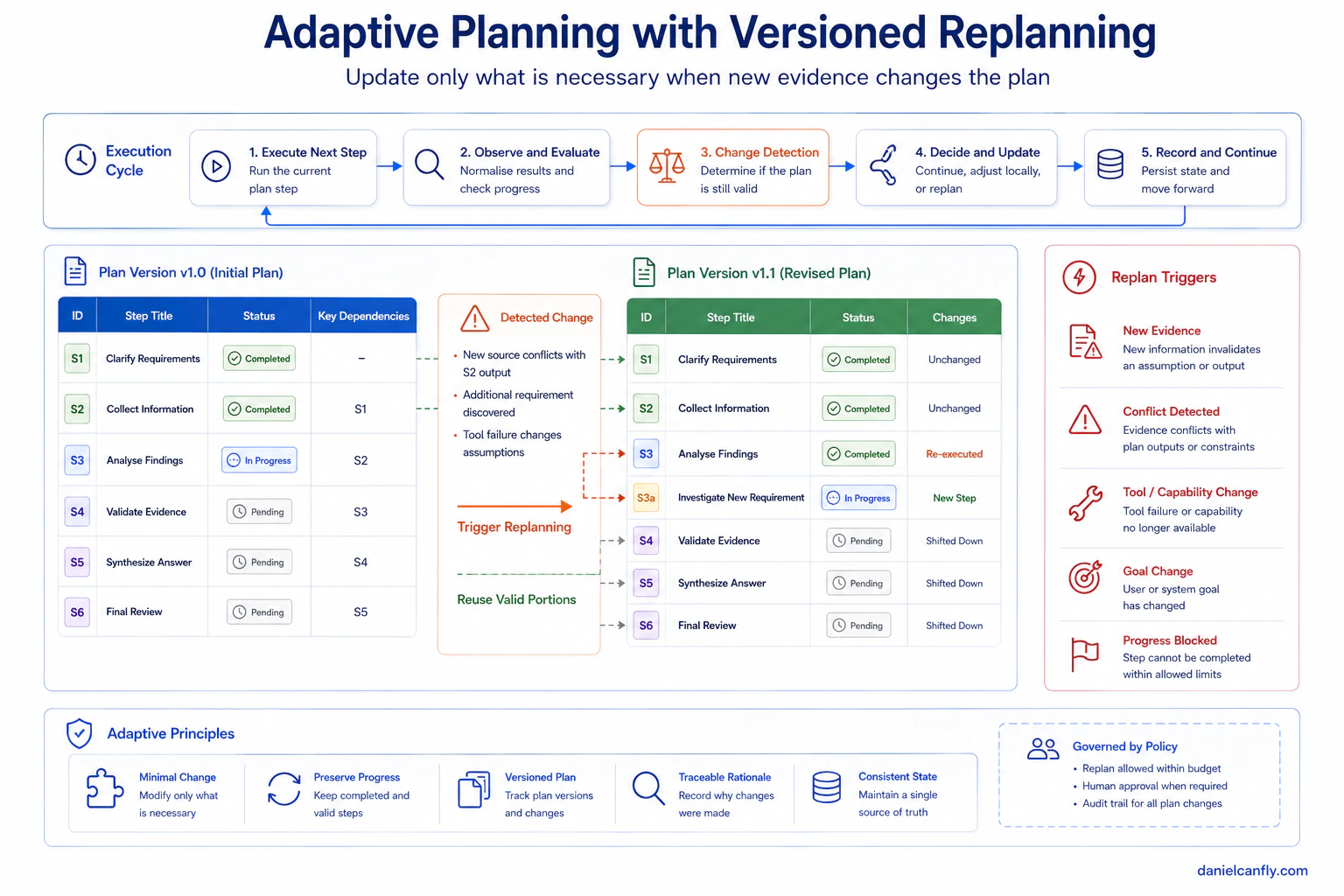

Figure 3-4 — Adaptive Planning with Versions

Figure 3-4|Adaptive Planning with Versions
Replan 由明確 Trigger 啟動;Revised Plan 不丟棄仍有效的 Completed Work,並記錄 Plan Diff、Replan Count 與 Preserved Steps。

Hierarchical Planning:以多個層級拆解 Goal

當 Goal 包含數個獨立工作領域時,Flat Plan 很快會失去可管理性。

Hierarchical Planning 會分層:

Main Goal
  -> Subgoal A
       -> Task A1
       -> Task A2
  -> Subgoal B
       -> Task B1
       -> Task B2
  -> Subgoal C
       -> Task C1

例如:

Produce Market Recommendation
  -> Analyse Market
       -> Estimate Size
       -> Identify Growth Drivers
  -> Analyse Competitors
       -> Collect Pricing
       -> Compare Features
       -> Review Positioning
  -> Produce Recommendation
       -> Synthesise Findings
       -> Identify Risks
       -> Recommend Action

優點

  • 上層只追蹤 Outcome,不必追每次 Tool Call
  • Subgoal 可以分工
  • Local Failure 可以隔離
  • Context 可限制在 Worker 的任務範圍
  • 獨立 Branch 可以成為 DAG Node

風險

  • Subgoal 之間重複工作
  • Assumption 不一致
  • Hand-off 過程丟失原始意圖
  • Output Format 不相容
  • 所有 Subtask 都完成,Parent Goal 卻仍未完成

Hierarchical Decomposition 因此需要:

  • Parent 與 Child Completion Contract
  • Shared Facts 與 Terminology
  • Source Provenance
  • Dependency Management
  • Integration Owner
  • Cross-subgoal Verification

HTN:以 Domain Method 做正式層級拆解

Hierarchical Task Network Planning 是正式規劃方法。它會把 Compound Task 不斷 Refinement 成較低層 Task Network,直到只剩可執行的 Primitive Task。

核心概念如下。

Compound Task

需要被拆解的任務:

Process Customer Refund

Method

當條件成立時,可以套用的 Domain-specific Decomposition:

Standard Refund Method:
  Verify Order
  Check Eligibility
  Calculate Amount
  Execute Refund
  Notify Customer

Primitive Task

Execution System 可以直接執行的 Action:

Query Order Database
Create Approval Request
Issue Refund
Send Confirmation

真正差異不只是「Plan 由人事先寫好」。HTN 依賴由 Task、Method、Constraint 與 Operator 構成的 Domain Knowledge。這個 Domain Model 常由專家設計與治理,但 Method 也可能被產生或學習,再經過驗證。

適合 HTN 的情境

  • 已建立的 Operational Procedure
  • Logistics 與 Fulfilment
  • Customer Service Process
  • IT Operations
  • Regulated Approval
  • 可重用的 Domain-specific Decomposition
  • 允許程序比開放創意更重要的環境

優點

  • Decomposition 可稽核
  • Method 可重用
  • 容易整合 Domain Rule
  • Search Space 可控制
  • 執行結構一致

限制

  • Domain Model 建置與維護成本高
  • 未建模任務仍然困難
  • 過時 Method 會持續產生過時行為
  • 多個 Method 同時適用時需要選擇策略
  • 正式正確性仍取決於 Domain Model 是否正確

HTN 與 LLM 可以組合

實務架構可以是:

LLM:
理解自然語言 Request
  -> 對應已知 Task 並抽取 Parameter

HTN Planner:
選擇適用 Method
  -> 拆解成 Primitive Task

Execution System:
執行允許的 Primitive Task

LLM:
處理語言密集節點並解釋結果

LLM 處理模糊性,HTN Model 限制程序。

Goal 與 Policy 是跨流程約束,不是同層策略

前面的類別描述 Decision 或 Plan 如何產生。Goal 與 Policy 則橫跨所有類別。

Goal

Goal 定義 Desired State 或 Acceptance Condition。

好的 Goal 可以量測:

Target Tests 全部通過
Full Test Suite 通過
Lint 通過
Build 成功
沒有修改無關檔案

模糊 Goal 則是:

Improve the Repository

Fixed Logic、ReAct、Plan-and-Execute、Adaptive Planning 與 HTN 都需要 Goal。

Policy

Policy 定義 Proposed Action 是否可執行:

Proposed Action
  -> Policy Check
       -> allowed -> execute
       -> approval required -> pause
       -> denied -> reject or fallback

Policy 可以限制:

  • Tool
  • Permission
  • Data Access
  • Cost
  • Risk
  • Privacy
  • Network Access
  • Reversibility
  • Human Approval

重要 Policy 應由 Application 或 Infrastructure Enforcement,而不是只寫在 Prompt。

例如:

  • Read-only Database Credential
  • Scoped API Token
  • Network Restriction
  • Sandboxed File Access
  • Tool Allowlist
  • Spending Limit
  • Approval Gate

不應讓 Agent 成為判斷自己是否需要遵守安全規則的唯一權威。

主要決策策略比較

維度Fixed LogicBounded ReActPlan-and-ExecuteAdaptive PlanningHTN
核心節奏依預定規則執行根據 Observation 決定先 Plan,再 ExecutePlan、Execute,符合 Trigger 時修改透過 Domain Method Refinement
全局視角由開發者編碼通常較弱較強較強且可更新編碼於 Task-Method Model
局部適應除非預設 Branch,否則低在限制內高取決於 Executor允許 Repair 或 Replan 時高限於可用 Method 與 Execution Feedback
可預測性較低中至較低在已建模 Domain 內高
主要風險僵硬Loop 與 Local Myopia高效率執行錯誤 PlanReplan Drift 與成本Domain Model 過時或不完整
最適合穩定任務不確定 Tool InteractionRequirement 多的長任務變動環境中的長任務已建立且可重用的程序
必要控制Test 與 Typed FailureLimit、Progress、Policy、Stop CriteriaPlan Schema 與 Plan ValidationVersion、Trigger、Diff、Replan LimitMethod Governance 與 Domain Validation

這些是預設判斷,不是普世分數。有清楚契約的 Bounded ReAct,可能比模糊的 Static Plan 更可預測。

Production Hybrid:Planner、Bounded Executor、Verifier 與 Replanner

穩健架構通常會組合多種方法:

User Goal
  -> Planner
  -> Versioned Plan Store
  -> State Machine 選擇 Ready Step
  -> Bounded Executor
       -> 依情況使用 Fixed Logic 或 ReAct
  -> Verifier
       -> Pass
       -> Local Repair
       -> Replan
       -> Fail or Escalate

Planner 責任

  • 理解完整 Goal
  • 建立 Subgoal 與 Step
  • 定義 Dependency
  • 分配 Budget
  • 定義 Output 與 Completion Criteria
  • 找出 Approval 與 Policy Boundary

Executor 責任

  • 執行一個 Step Contract
  • 只使用允許 Tool
  • 根據 Observation 做局部適應
  • 正規化結果
  • 更新 Progress
  • 遇到 Blocker 時回報,而不是偷偷修改 Goal

Verifier 責任

  • 檢查 Step Contract
  • 驗證 Evidence 與 Output Schema
  • 偵測 Requirement 遺漏
  • 區分 Local Repair 與 Global Replan
  • 接受或拒絕完成狀態

Replanner 責任

  • 只對有效 Trigger 反應
  • 保存仍有效的 Completed Work
  • 更新剩餘 Dependency
  • 產生 Plan Diff
  • 遵守 Replan Limit

State Machine 責任

  • 保存 Progress
  • 控制合法 Transition
  • 管理 Retry 與 Waiting
  • 執行 Terminal State
  • 協調 Approval

Policy Layer 責任

  • 授權 Tool 與 Data
  • 限制成本與時間
  • 攔截高影響 Action
  • 要求 Human Approval
  • 建立 Audit Trail

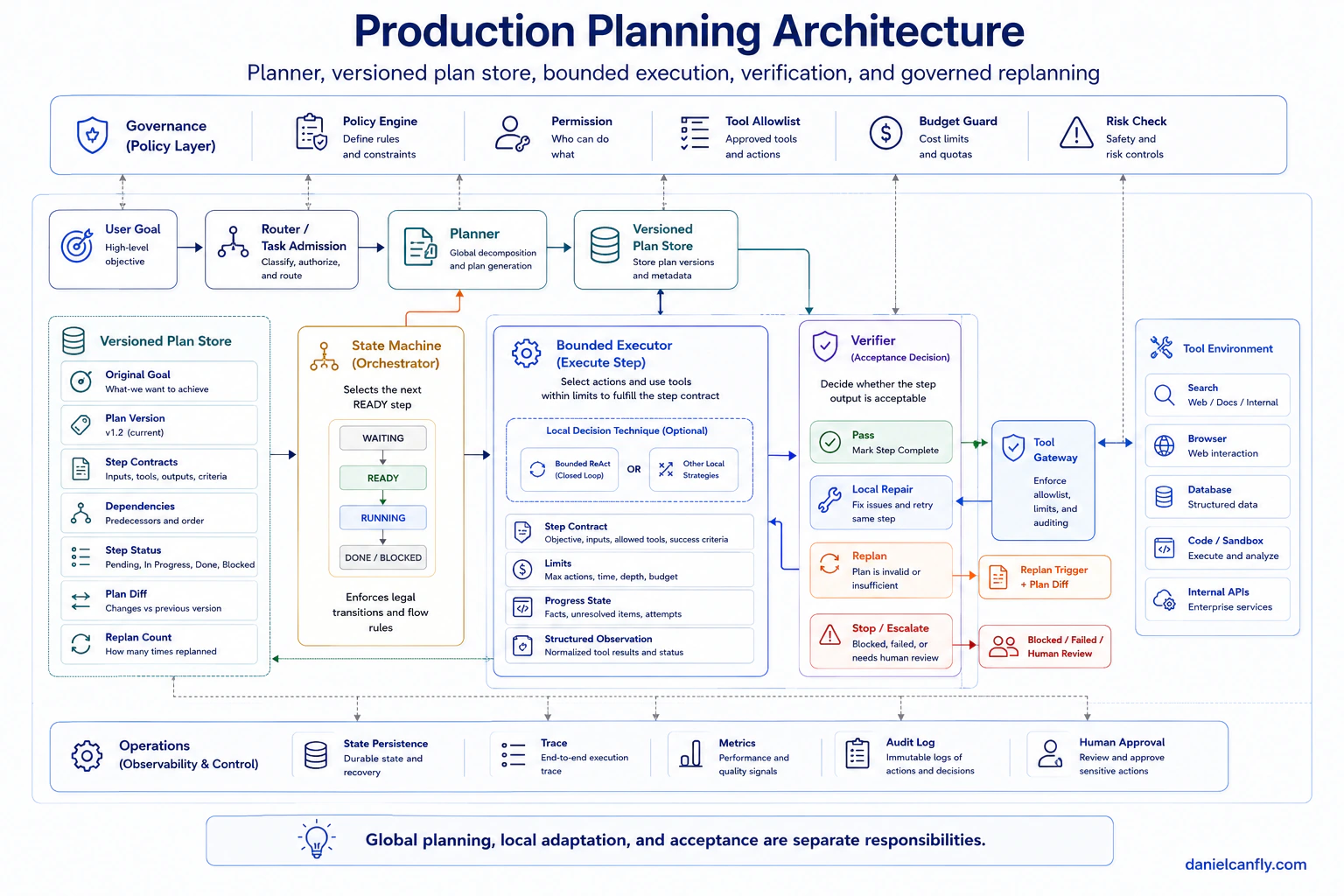

Figure 3-5 — Production Planning Architecture

Figure 3-5|Production Planning Architecture
Planner 產生 Versioned Plan,State Machine 選擇 Ready Step,Bounded Executor 執行,Verifier 驗收,Replanner 在 Trigger 出現時修正剩餘工作。

如何選擇策略

從可以可靠完成任務的最小彈性開始。

使用 Fixed Logic

  • 下一步已知
  • Environment 穩定
  • 每個 Request 使用相同契約
  • Predictability 比 Adaptation 更重要

加入 Bounded ReAct

  • 下一個有效 Action 依賴最新 Tool Result
  • Environment 難以事前列舉
  • 需要 Local Exploration
  • Completion 仍可驗證

加入 Plan-and-Execute

  • 任務包含許多 Requirement
  • 遺漏成本高
  • Progress 必須可見
  • Dependency 或 Delegation 很重要

加入 Adaptive Replanning

  • Premise 可能在執行中改變
  • Static Plan 可能失效
  • Local Repair 有時不足
  • 系統能判斷 Material Replan Trigger

使用 Hierarchical Decomposition

  • Flat Plan 太大
  • Subgoal 有不同 Owner 或 Context
  • Parent 與 Child Completion 可以定義

使用 HTN

  • Domain 有可重用且受治理的 Procedure
  • Valid Decomposition Method 可以被建模
  • Consistency 與 Auditability 是核心

使用 External Planner 或 Solver

  • Precondition 與 Effect 可以形式化
  • Feasibility 比流暢說明更重要
  • Constraint 太重要,不能只靠自由生成
  • 需要 Valid 或 Optimal Plan

常見反模式

每個任務都先 Planning

翻譯或固定抽取不需要五步 Plan。

把 Plan 當成 Ground Truth

Generated Plan 只是完成任務方式的 Hypothesis。

ReAct 沒有 Step Contract

Executor 探索 Tool,卻不知道應產出什麼。

每個 Observation 後都 Replan

系統修改 Plan 的時間比執行更多。

Local Failure 觸發 Global Replan

一個 Endpoint 不可用,就丟掉整份 Plan。

Replanning 沒有 Version

Previous Plan 消失,Goal Drift 與重複工作無法追蹤。

Hierarchy 沒有 Integration Owner

每個 Subgoal 都完成,卻沒有人負責 Final Outcome。

把所有 Goal-directed Loop 當成獨立架構

所有有用 Agent 都追求某個 Goal。真正差異在 Action Selection、Planning、Verification 與 Control 如何實作。

Safety Rule 只寫在 Prompt

模型被要求不要使用某項能力,但 Runtime 仍毫無限制地暴露它。

Planner 與 Executor 重複做同一件事

Planner 已定義 Research Strategy,Executor 卻從頭重新設計整項任務。

不願承認任務無法滿足

正確的 Terminal Result 可能是:

  • unavailable
  • unsupported
  • blocked
  • partial
  • requires human action

再多一次 Planning 也無法創造不存在的 Evidence 或 Permission。

Production Planning 應保存什麼

紀錄用途
Original Goal防止 Drift
Goal Version記錄已授權的 Goal Change
Current Plan Version指定 Active Plan
Plan Diff說明修改內容
Replan Trigger證明修改理由
Step Contract定義 Execution 與 Acceptance
Step Dependency控制 Ready 狀態
Step Status追蹤 Progress
Tool Call 與 Observation保存實際執行
Evidence 與 Provenance支援 Verification
Retry Count限制 Local Repair
Replan Count限制 Global Revision
Remaining Budget控制成本
Policy Decision保存 Permission 與 Risk Check
Verifier Result接受或拒絕完成
Terminal OutcomeCompleted、Partial、Blocked、Failed 或 Cancelled

沒有這些記錄,長任務只是一段很長的對話,而不是可管理流程。

完整範例:研究 Agent Framework

Goal 是:

比較三個 Agent Framework,並推薦適合 Production RAG 的選擇。

Router

選擇 Research Workflow,而不是 Direct Q&A。

Planner

建立:

S1 定義評估標準
S2 確認候選 Framework
S3 收集官方 Architecture 資訊
S4 比較 State 與 Persistence
S5 比較 Observability 與 Testing
S6 比較 Tool 與 Multi-agent Support
S7 評估 Risk 與 Operational Fit
S8 產生 Recommendation

每個 Step 都有 Contract、Budget 與 Completion Criteria。

Executor

執行 S3 時,有界 ReAct Executor 可以:

開啟官方 Architecture Documentation
  -> 必要欄位缺失
開啟官方 Persistence Documentation
  -> 記錄 Capability 與 Version
檢查官方 Repository
  -> 抽取結構化 Evidence
所有欄位有資料或明確 Unknown 時停止

Verifier

檢查:

  • 每個重要 Claim 是否來自官方 Source
  • 每個 Comparison Field 是否涵蓋
  • Missing Information 是否標記 Unknown
  • 是否混用了不同 Version 的資料
  • Recommendation 是否遵循 Criteria

Adaptive Replan

其中一個 Framework 沒有公開 Pricing 或必要技術欄位。

Replanner 只修改剩餘工作:

將推測欄位替換成:
- Publicly Documented Capabilities
- Explicitly Marked Unknowns
- No Unsupported Estimate

Synthesis

整合已驗證結果並產生 Recommendation。

這不是 Pure ReAct,也不是 Pure Plan-and-Execute,而是 Router、Planning、Bounded Action Selection、Verification、State Management 與 Triggered Replanning 的治理式組合。

結論

把不同機制分層後,規劃層會清楚很多:

  • Fixed Decision Logic 讓已知工作維持確定性。
  • Bounded ReAct 根據最新 Observation 調整局部行動。
  • Plan-and-Execute 在執行前建立顯式全局結構。
  • Adaptive Planning 在 Material Trigger 出現後修改剩餘工作。
  • Hierarchical Planning 把大型 Goal 組織成多層 Subgoal。
  • HTN 以正式 Domain Model 將 Compound Task 拆成 Executable Task。
  • Plan Verification 判斷看起來合理的 Plan 是否真的可接受。
  • Goal 與 Policy 橫跨所有策略,定義結果與邊界。

Production 目標不是最大化規劃自由,而是把彈性放在正確位置:

固定的外層控制
  + 需要全局覆蓋時使用 Explicit Plan
  + Observation 重要時使用 Bounded Local Adaptation
  + Acceptance 前執行 Verification
  + 只有現實讓 Plan 失效時才做 Versioned Replanning

Part 4 將從 Planning 進入 Search:

當問題存在多個候選解法時,Agent 應如何探索、比較、剪枝與選擇?

參考資料
